电缆检查井钢模具在过轨管埋设完成,路基基床表层填筑到设计标高后进行现浇施工。电缆检查井钢模具施工步序:测量放样→基坑开挖→垫层混凝土浇筑→钢筋加工、绑扎→立模→电缆井混凝土浇筑→拆模养护→基坑回填。

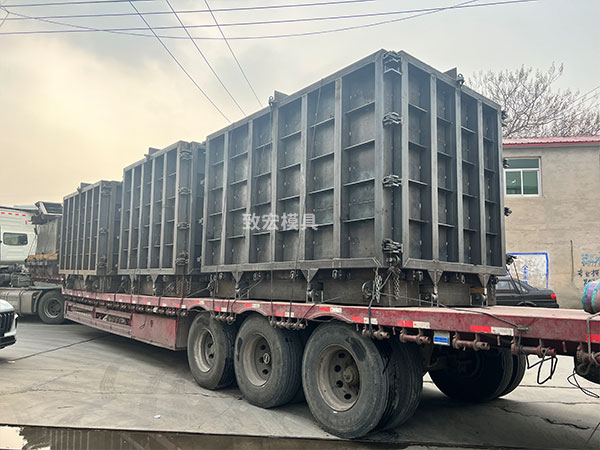

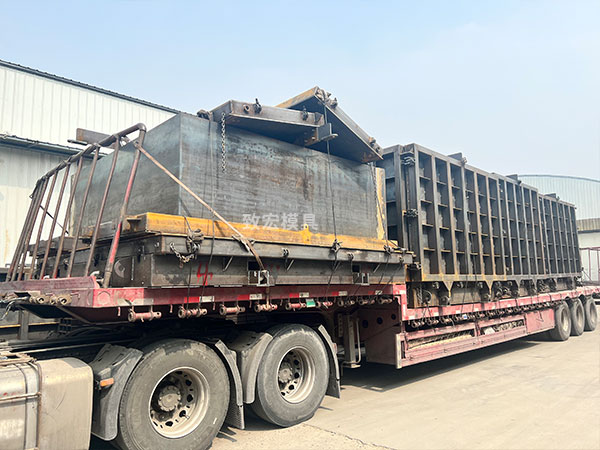

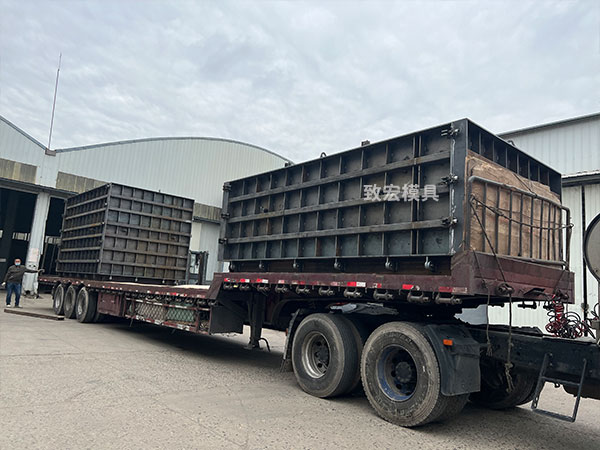

按照施组安排,占标段总量90%的两座车站内电缆井有效工期仅为1个月。结合已完成的路桥、路隧过渡段电缆井现浇存在混凝土结构尺寸控制难、外观质量差、施工工效低、材料浪费大等弊端,短期内很难完成施工任务。通过优化,拟确定电缆检查井钢模具采用工厂化集中预制,运输到现场吊装的施工方案。电缆检查井钢模具施工步序:钢筋加工、绑扎→立模→电缆井混凝土浇筑→拆模养护→运输→测量放样→开挖→垫层混凝土浇筑→吊装→连接过轨管→基坑回填。经项目多次技术论证,确定提前预制电缆检查井钢模具,具备施工条件时集中吊装的方法,增加有效施工时间,确保快速完成该项施工任务。
